Erneuerung der Infrastruktur zur Querung der Bahnlinie: Brückenstraße
Gleichzeitig sind diese Leitungen zum Teil schon sehr alt – und damit dringend zu erneuern. Die Wasserleitung in der Brückenstraße etwa, von der Remsstraße bis zur Schulstraße, ist mindestens seit dem Jahr 1920 in Betrieb.
Im Rahmen eines mehrjährigen Planungs- und Genehmigungsverfahrens wurde deshalb die Erneuerung der Leitungsinfrastruktur in den Bereichen Am Güterbahnhof, Gleisstraße und Brückenstraße vorbereitet. Die Arbeiten konnten im laufenden Haushaltsjahr ausgeschrieben und an die Firma Rossaro aus Aalen vergeben werden.
Die Gesamtkosten der Maßnahmen werden sich auf ca. 1,6 Millionen Euro belaufen. Darin spiegelt sich die Komplexität dieser Leitungsbaumaßnahmen auf einer Länge von rund 460 Meter wider. Zur Gewährleistung der Sicherheit des Schienenverkehrs hat der Gesetzgeber für entsprechende Spezialtiefbau-Arbeiten nämlich besonders hohe Anforderungen definiert.
Ablauf der Bauarbeiten
Der Baubeginn im Bereich Am Güterbahnhof ist für September vorgesehen. Anschließend sollen im Dezember die Arbeiten in der Gleisstraße fortgeführt werden. Die Maßnahmen in der Brückenstraße sind nach der Frostperiode vorgesehen. Der detaillierte Bauzeitenplan wird derzeit von der ausführenden Firma erarbeitet.
Eine besondere Herausforderung stellen die erforderlichen Start- und Zielgruben für die Bahnquerungen sowie deren aufwendige Verbauarbeiten dar. Hinzu kommt der Transport der Baugeräte, welche die Bahngleise nicht unmittelbar überqueren können. Auch der Baustellen- und Lieferverkehr wird zeitweise zu Belastungen der umliegenden Verkehrsflächen führen. Die vorgesehenen Sperrungsbereiche können den Lageplänen entnommen werden.
Abschnitt: Brückenstraße:
Die Arbeiten in der Brückenstraße stellen innerhalb des Gesamtprojekts die größte verkehrstechnische Herausforderung dar. Geplant ist der Austausch der bestehenden Trinkwasserleitung. Das Baufeld reicht von der Kreuzung Schulstraße/Brückenstraße bis in den Bereich Schlossweg/Remsstraße.
Aufgrund der äußerst beengten Platzverhältnisse, insbesondere im Bereich zwischen den Gebäuden Remsstraße 2 und Schlossweg 1, bestehen nur sehr begrenzte Möglichkeiten für die Baustellenabwicklung, auch wenn der Austausch der Trinkwasserleitung nicht an einem Stück stattfinden wird. Der ausführenden Firma ist die Brisanz bekannt. Die Verantwortlichen sind deshalb bestrebt, die Situation durch eine Abschnittsbildung zu entschärfen. Der genaue Bauablauf wird im Laufe der kommenden Wochen abgestimmt und kommuniziert.

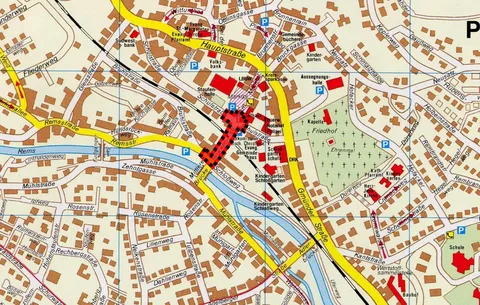

Lage der Baustelle
